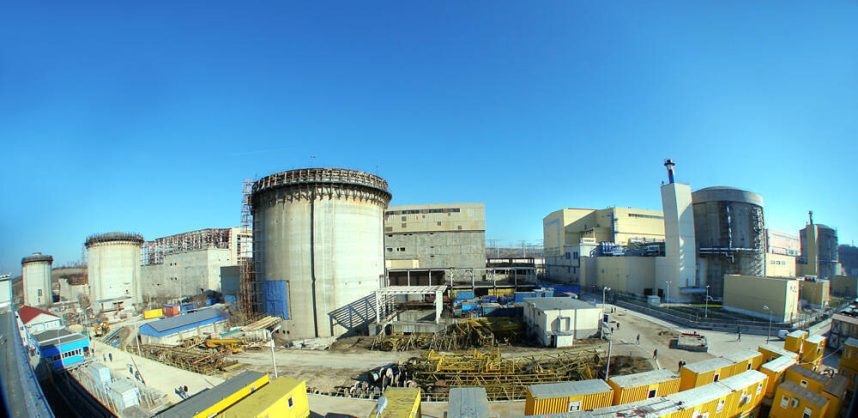

Valoarea contractului atribuit de către compania Energonuclear SA – societatea de proiect pentru construcția celor două unități – este de aproximativ 6 milioane de euro, fără TVA, sub estimarea inițială de aproape 8 milioane de euro. Teknosec se află în poziția de lider al asocierii.
Obiectivul principal al celei de-a doua etape a proiectului, denumită Limited Notice to Proceed (LNTP), constă în obținerea unei estimări cu un grad înalt de precizie a costurilor totale de execuție și a calendarului de implementare.
După finalizarea acestei faze și analizarea fezabilității pe baza indicatorilor tehnici și economici actualizați, se va putea decide investiția finală, moment în care construcția efectivă pe teren va putea începe.
„Teknosec a fost înființată pentru a susține inițiativa Ministerului Energiei din România de a consolida lanțul de aprovizionare local cu energie electrică provenită din energia nucleară. Aceasta va aborda creșterea costurilor și deficitul resurselor, cauzate de proiectele globale concurente.”
„Vom juca un rol crucial în furnizarea de soluții nucleare de înaltă calitate, având în echipă specialiști români cu experiență canadiană și internațională, garantând pe termen lung personal format din profesioniști locali cu înaltă calificare”, conform declarației proprii.
Conform datelor de pe platforma Termene, Teknosec SRL, înființată în noiembrie 2024, este controlată prin intermediul unei alte companii, AAJO SRL, de către un individual, cetățean canadian, Verma Rajan Kumar.
Contractul pentru reactoarele 3 și 4 de la Cernavodă a fost semnat în noiembrie 2024 la Baku, cu ocazia COP 29, între Nuclearelectrica, Energonuclear (societatea de proiect) și consorțiul format din Flour, Sargent & Lundy (SUA), Atkins Realis (CANDU – Canada) și Ansaldo (Italia).
Cele două noi reactoruri vor adăuga o putere instalată de peste 1.400 MW la Cernavodă, contribuind la creșterea producției anuale de energie în România cu peste 11 milioane MWh, pentru cel puțin 30 de ani de funcționare.
„Conform estimărilor de producție, Unitățile 3 și 4 vor putea acoperi echivalentul consumului anual actual pentru peste 7 milioane de gospodării din România. După finalizarea investiției, în circa 7-8 ani, România va putea asigura peste 30% din necesarul energetic național doar din energie nucleară. În plus, țara noastră va avea prețuri competitive la energie la nivel european și regional, susținând economia și reducând facturile pentru consumatori.”
„Acest pas simbolic demonstrează că România poate finaliza proiecte strategice inițiate acum 50 de ani, care au fost amânate din cauza indeciziei, nepăsării sau a lipsii de acțiune”, a afirmat atunci ministrul Energiei, Sebastian Burduja.
